Tabulka penále

05.09.2007

Přináším minule slíbený přehled sankcí za zpoždění s provedením díla, na které podle smlouvy má město nárok vůči zhotovitelským firmám SKANSKA a SMP k 30. červnu 2007.

V následující tabulce je zmíněna pouze menší část ulic, z nich zejména ty, které měly končit podle původních termínů do 30.června 2007. Úplnou tabulku najdete na jiném místě (odkaz vložen 7.9.2007).

Ulice Investice v tis. Kč Smluvní termín Prodloužený termín Dnů prodlení k 30.6.07 Penále v Kč
Čechova 3 764 04 28.6 60 112 920
Nádražní 2 588 04 30.9 60 77 640
Domažlická ? 04 2.11. 60 ?
Šumavská 3 620 05 28.9 30 54 300
Puškinova 18 066 06 26.10. - -
Žižkova 4 699 05 15.6. 30 70 845
Luby 5. května 5 948 01 20.7. 150 446 100
Plzeňská 6 559 05 - - -
kpt. Jaroše 7 880 + 2 550 06 - - -
Křížová 2 198 04 30.5. 30 32 970

Celkem penále ve variantě 0.05%.............794.775,- Kč

Celkem penále ve variantě 0.075%..........1.192.163,- Kč

Penále je uvažováno k 30.6.2007. To znamená, že u Puškinovy ulice, i když je ve skluzu, nebylo možno k 30.6. ještě hovořit o zpoždění. Podobné je to s ulicí kpt. Jaroše, kde se dnes vyměňuje dlažba.

V Domažlické ulici se mi zatím nepodařilo zjistit výši investice.

K dnešnímu dni je penále výrazně vyšší, protože jednak přibyly další dva měsíce zpoždění, jednak se do skluzu dostaly další ulice.

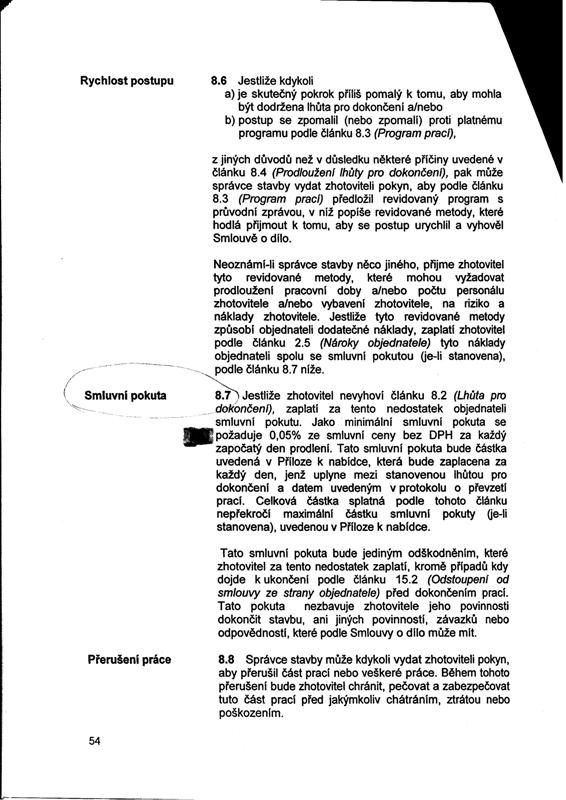

Výpočet je ve dvou variantách, protože v jednom místě smluvních dokumentů se hovoří o sazbě ve výši 0,075% za každý den zpoždění, v jiném místě o sazbě 0,05%.

Další otázkou je, z jaké částky se penále vypočítává a k jakému termínu. Logické by bylo, kdyby se zpoždění u každé ulice počítalo z ceny díla v této ulici a ke skutečnému dni dokončení. Ze smlouvy to poznat nelze.

Jiří Štancl
